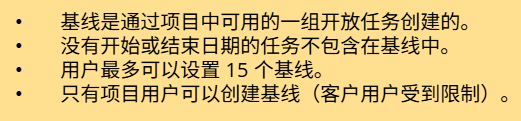

基线记录了与原始计划的进度偏差。它可以帮助您评估项目的实际结果并跟踪其进度。基线是原始计划的快照。在项目中的任何给定时间点,用户可以将其当前计划与基线进行比较以跟踪偏差。

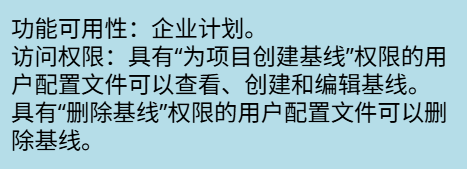

基线特定于项目。每个项目最多可以有 15 个基线。参与项目的所有用户都可以访问创建的基线。个人用户可以根据需要将当前计划与任何可用基线进行比较。
好处
识别任何延迟的时间表。
根据当前基线计划即将到来的工作项目。
查找并解决项目瓶颈。
设置基线

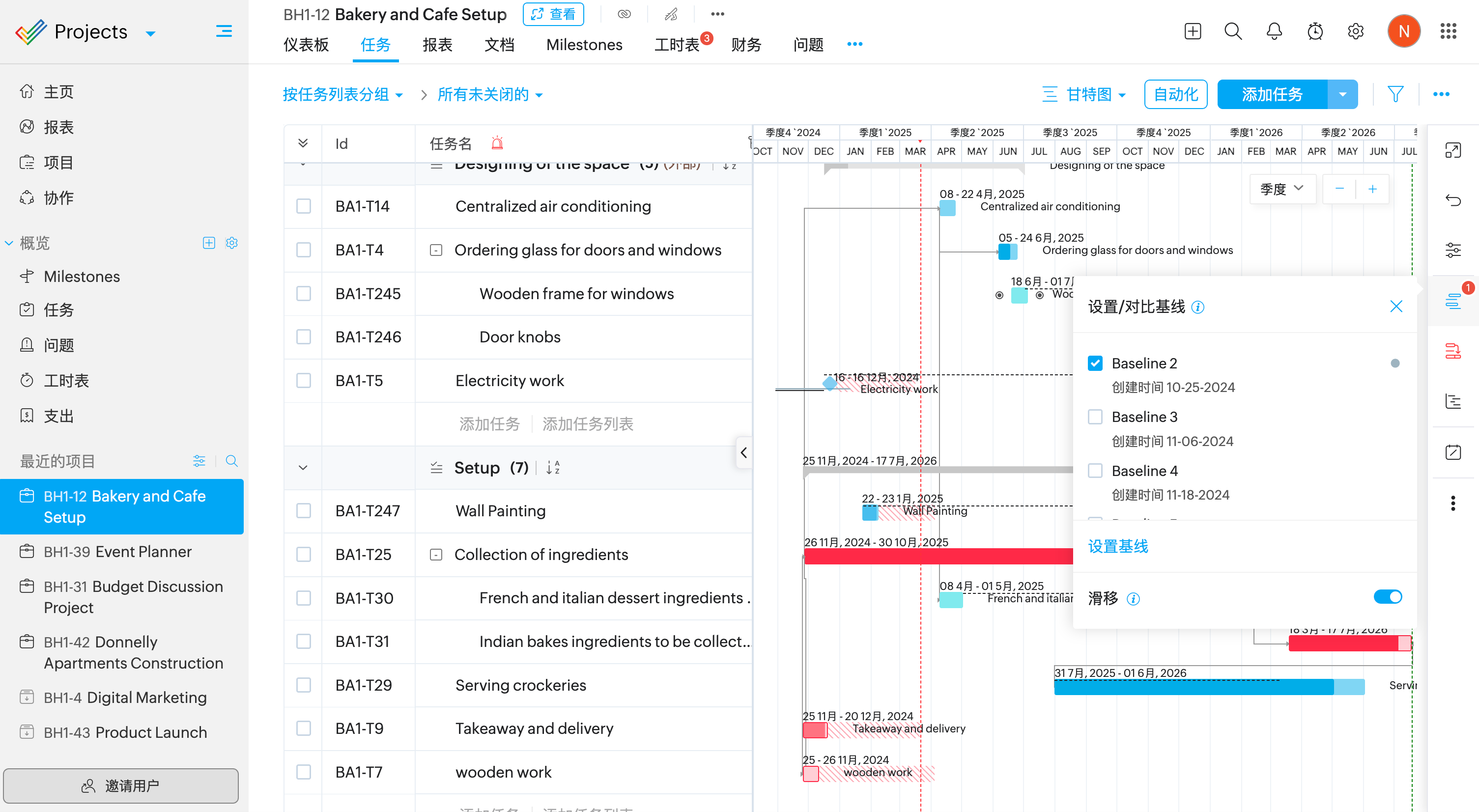

您可以在任务的甘特图中设置基线。
从“最近的项目”部分导航到项目,或从“项目”选项卡中选择一个项目。
单击顶部导航面板中的“任务”。
从视图下拉菜单中选择“甘特图”。
单击右侧智能栏中的 图标。
单击“设置基线”。
输入基线名称并单击 Enter。
将鼠标悬停在基线上并单击图标。
输入新的基线名称并单击键盘上的 Enter/Return 键。
将鼠标悬停在基线上并单击图标以将其删除。
删除基线会将其从所有用户中删除。
比较基线
基线比较可以深入了解未完成的任务及其所花费的总时间。创建基线以比较和分析给定时间段内的项目变化。
单击右侧智能栏中的 图标。
选择任意两个基线,将它们与项目中当前未完成的任务进行比较。您可以随时取消选择它们以放弃比较。
灰色和绿色条分别代表基线和当前任务。蓝色条是子任务。
示例:
由于地下室瓷砖任务延迟,其他相关任务也延迟。如果没有基线工具,很难发现瓶颈。根据您的需要,您可以创建多个基线并将其与当前计划进行比较以确定项目延迟。
您可以通过选择两个基线来一次比较两个不同的基线。您可以随时取消选择它们以放弃比较。
结束差异跟踪任务完成的延迟。它是任务的初始估计任务完成日期与任务的当前结束日期之间的差异。
滑移跟踪尚未开始的任务。它是任务的基线开始日期和当前开始日期之间的差值。基线开始日期是任务的原始开始日期。
单击右侧智能栏中的 图标。
切换滑移旁边的按钮以计算基线的滑点。
滑移是从基线开始日期到当前开始日期的深灰色线。
