如何跟踪 Sprint 进度?

如何跟踪 Sprint 进度?

查看 Sprint 仪表盘
您只需轻点几次鼠标,即可查看 Sprint 仪表盘。
  1.  Sprint Plan 页面中选择 Sprint。
  2. 点击 Sprint 名称。这将显示 Sprint 详细信息页面,您可在其中查看仪表盘

不同类型的 Sprint 进度

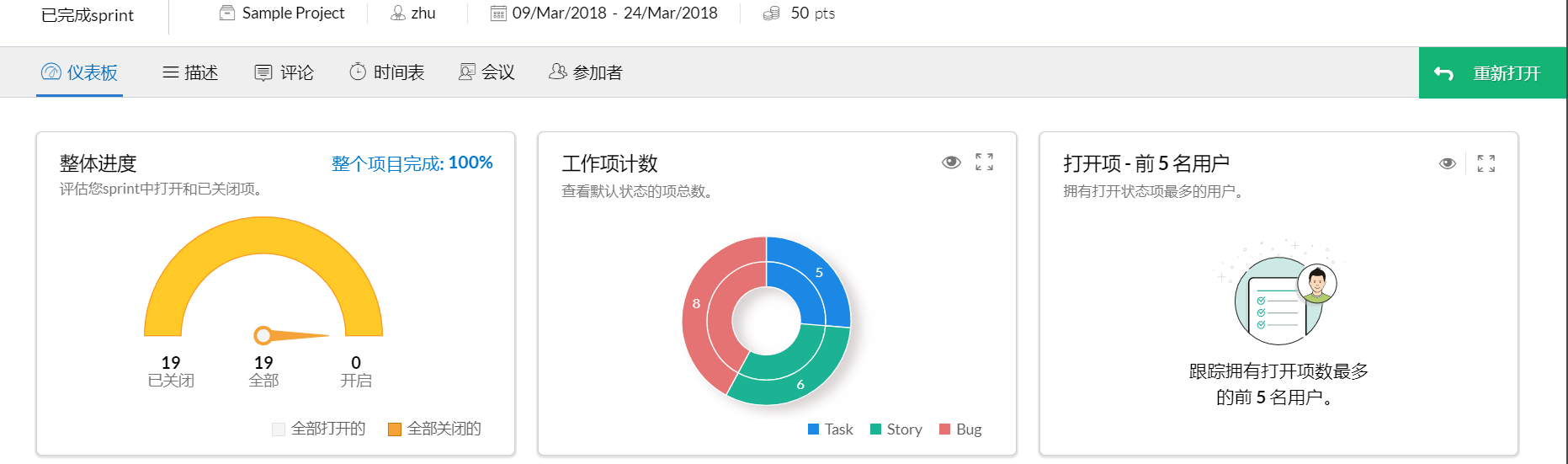

Sprint 仪表盘简洁而紧凑。这里有 5 个小部件,它们突出显示各种阶段的 Sprint 进度。

整体进度

您可将整体进度图与钟摆作对比,在这个图中,指针不断摆动。中间的指针是工作项的总数。当工作开始时,工作项数目会根据其计数而增加或减少。相应地,指针会摆动到左边和右边,以指出处于开启和关闭状态的工作项数目。使用这个计数可以计算整体 Sprint 完成百分比。

如何计算整体百分比?

关闭项数除以工作项总数,即可确定完成百分比。
例如,如果有 50 个开启的工作项和 2 个关闭的工作项,那么百分比为 3%。
(2 / (2+50)*100)。



工作项计数

开始在 Sprint 版面上工作之后,您在不同状态之间移动工作项。默认的三种状态如下所示: 待办事项、正在进行和完成。使用此图,您可查看每种状态下的工作项计数, 并了解哪种状态需要更多的关注。

如何查看此图?

  • 内部圆圈代表各种状态下每种项类型的工作项总数。绿色表示故事,蓝色表示任务,红色表示 Bug。
  • 外部圆圈代表每种状态下的项数:开启、正在进行、已关闭。

用户参与度

使用用户参与度图可以测量 Sprint 团队的绩效。您可根据处于开启和关闭状态的工作项数,查看排名前五位的用户。

如何查看此图?

  • 此图显示哪些用户拥有较多处于开启和关闭状态的工作项。
  • 您可根据开启和关闭的工作项数,跟踪 Sprint 团队中排名前五位和后五位的用户。
  • 将光标悬停在条形上,即可查看工作项计数。
  • 使用此图可以跟踪用户的绩效,以及估计工作项较多的状态。

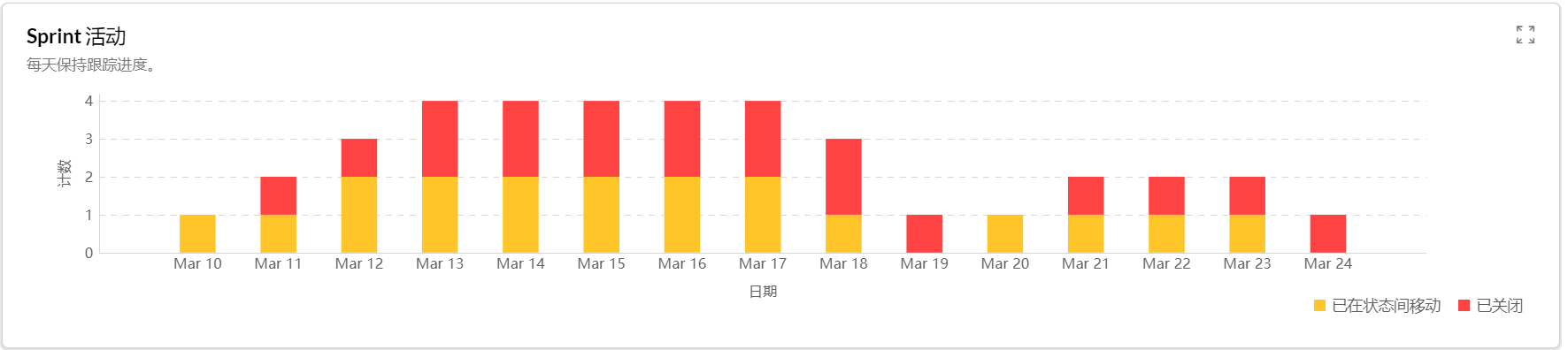

Sprint 活动

每日 Sprint 活动图代表正在添加、移动、重新打开或关闭的项数。如果当天没有任何活动,那么会将其标示为空闲。

如何查看此图?
  • X 轴表示日期 ,而 Y 轴表示工作项计数
  • 您可跟踪 Sprint 每天的进度,包括重新打开工作项、添加新项、在不同状态间移动项以及关闭项。
  • 如果您在某一天不工作,那么会将其标示为空闲。
  • 使用此图,Sprint 所有者可以计算团队的空闲天数。
  • 将光标悬停在图上,即可查看每个活动中的工作项计数。
  • 蓝色 - 重新打开的项
  • 绿色 - 新添加的项
  • 红色 - 已关闭的项
  • 黄色 - 已在版面上状态间移动的项
  • 灰色 - 空闲

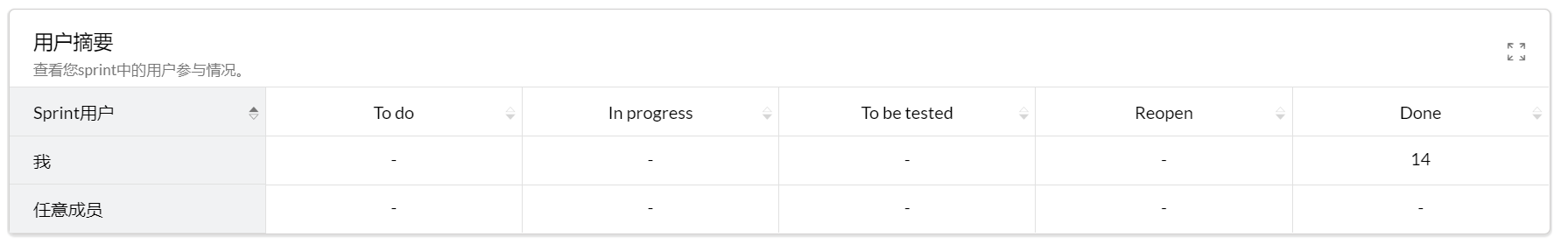

用户摘要

用户摘要代表相应用户在每种状态下的工作项数。您可跟踪获分配每种特定状态的工作项最多的用户,进而跟踪最忙碌的用户。




    • Related Articles

    • 挣值管理

      挣值管理 (EVM) 是一种项目管理技术,通过比较已完成的工作与计划的工作来衡量项目的绩效。还可以使用 EVM 指标来跟踪项目的进度。 EVM 的优势 EVM 可以预测未来,通过清晰的指标提供可见性。 提高对整体项目绩效的控制。 预测项目完成情况和最终成本。 通过分析已捕获的数据来识别问题并提供问题预警。 使用工作分解结构整合工作、进度和成本。 EVM 中的指标 计划价值 (PV) 项目的计划价值可让用户了解项目在任何给定时间点的基准成本或计划价值。如果整个项目估计为 500,000 ...
    • Zoho Sprints 集成

      项目团队可以采用瀑布模型或敏捷模型来管理工作。有些团队可能需要采用传统模型,而有些团队则需要采用迭代模型来交付任务。通过集成这两种方法,团队可以更好地管理项目。我们的 Zoho Projects 和 Zoho Sprints 集成可以帮助团队基于双重方法优化流程。 用例 Zylker 软件解决方案同时使用 Zoho Projects 和 Zoho Sprints 来管理其项目。一些团队(例如设计和开发团队)希望使用敏捷方法,而其他团队则更喜欢传统的瀑布式方法。Zylker ...
    • Zoho Projects 中的项目配置 - 概念

      在项目层面,有多种策略可用于管理任务和调整项目持续时间。任务的截止日期和依赖关系是您可以进行的一些常见更改,以修改项目的进度表。这些更改可以在项目层面进行,这意味着每个项目都可以默认拥有自定义设置,并且可以覆盖门户级别的设置。 举例 软件开发/ IT:您领导一个项目管理团队,该团队目前正在执行“市场研究”任务。下一个任务是“产品开发”,只有当前任务完成后才能开始。对于这种情况,您可以将 FS(完成到开始)依赖关系设置为默认依赖关系,以组织进度并启用截止日期设置,为您的团队提供灵活性。 ...
    • 什么是动态?

      动态是一个自动化系统,用于更新您项目中的活动。类似于 Facebook 或 Instagram 的动态,每当用户在与您关联的项目中执行活动时,您都会收到更新。 用例 建筑:建筑公司的管理员希望及时了解其手下的每个项目。项目中的任何更新都会推送到管理员的信息流中。 制造:产品制造商生产多种产品;密切关注每个产品的更新非常困难。使用信息流,制造商可以轻松查看每个产品的更新。 ...
    • 挣值分析

      挣值分析 (EVM) 是一种项目管理技术,通过对项目的实际成本和计划成本做比较来管理项目的绩效。通过对项目进行挣值分析,我们可以知道当前项目的进度提前或落后,成本超支或者节约。通过对项目的当前绩效进行分析我们也可以得到项目成本的预测值。 EVM 中的概念 计划成本 (PV) 项目的计划成本是项目到目前为止应该完成的工作的所需成本,如果整个项目估计为 500,000 元,到今天应该完成 50% 的工作,则项目的计划价值为 500,000 元*50% = 250,000 元。 计划成本 (PV) = ...
