项目管理涉及多个紧密依赖彼此的活动。这些依赖关系导致严格的截止日期无法完成,从而导致项目落后于计划。Zoho Projects 显示项目的关键路径,即项目中最长的依赖活动。这些活动或任务不能延迟,否则会延迟整个项目。确定关键路径可以让您有效地将时间和资源投入到这些任务中。

优势

  • 识别需要更多关注的活动。延迟这些活动可能会使项目偏离轨道

  • 使用关键路径时间表作为基准并衡量实际进度

  • 识别非关键活动并节省资源

创建任务、设置持续时间并建立任务依赖关系。Zoho Projects 在甘特图上直观地表示关键路径。您还可以通过将鼠标悬停在任务上来查看非关键活动及其空闲时间。



Zoho Projects 中的关键路径

建造房屋涉及许多相互依赖的任务。考虑到任务的广泛层次,让我们看看 Zoho Projects 如何显示以下时间表的关键路径。

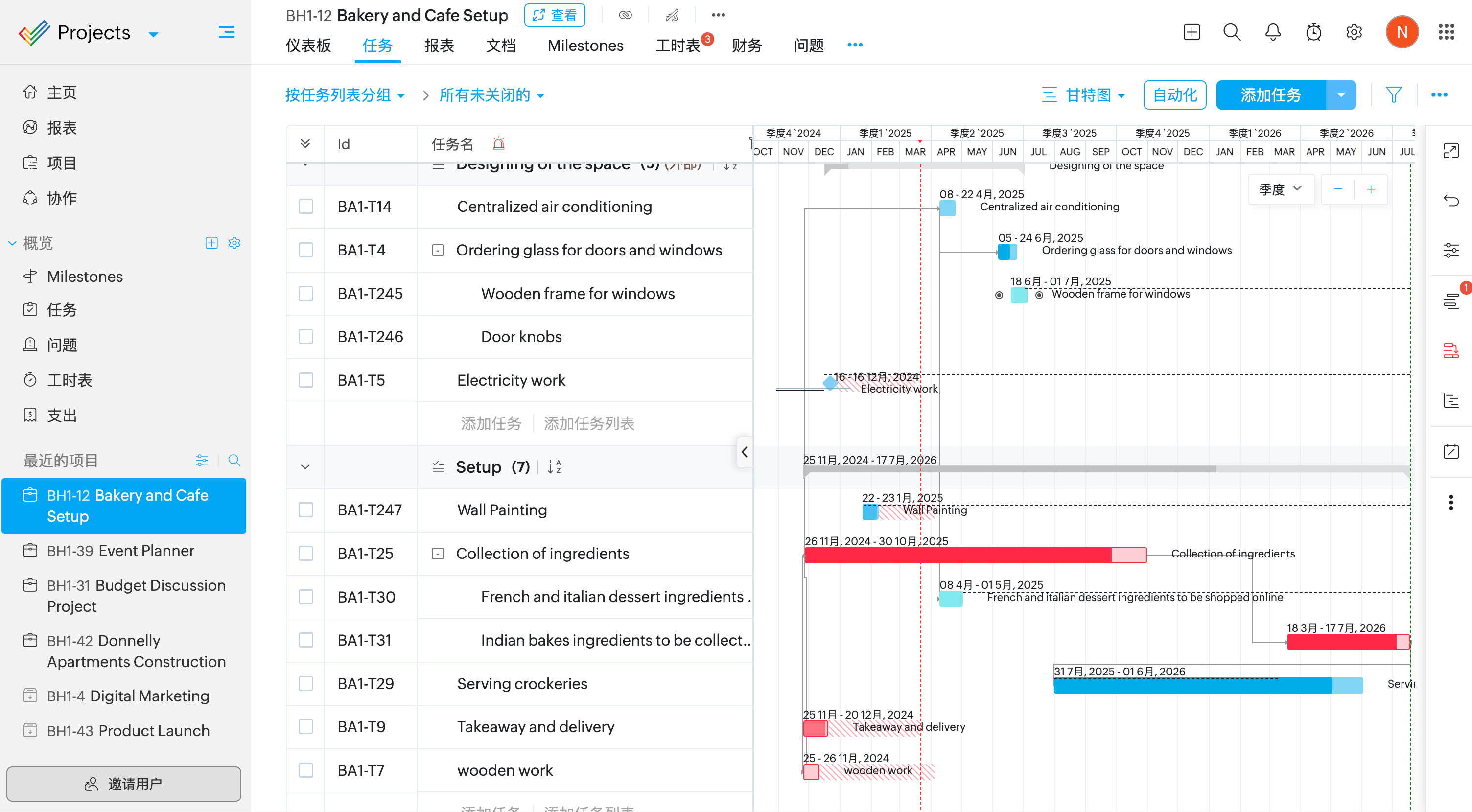

项目的关键路径以红色突出显示。非关键任务以蓝色显示。虚线表示非关键任务的松弛。



在甘特图上查看关键路径

查看关键路径

  1. 导航到您的项目并单击顶部栏中的任务。

  2. 打开甘特图视图。

  3. 单击右侧的智能栏。

  4. 切换关键路径和宽限期以在甘特图上查看它们。

  5. 即使关闭关键路径,关键任务也会在任务详细信息页面中突出显示。

任务中的富余量

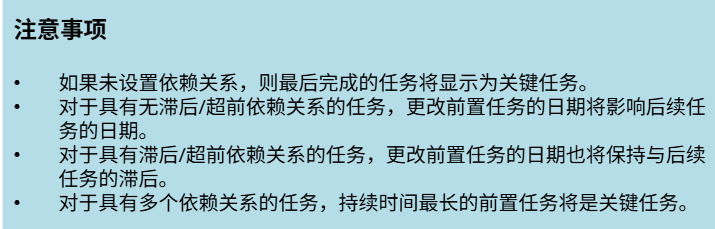

富余量是在不延迟项目的情况下任务中可接受的延迟。有富余量的任务不属于关键路径的一部分,被视为非关键活动。富余量用虚线表示。

依赖任务中的富余量

如果有多个后续任务,富余量将显示从前置任务到最近的后续任务。

  • SS 依赖性:富余量将显示从前置的开始日期到后置任务的开始日期。

  • SF 依赖性:富余量将显示从前置的开始日期到后置任务的结束日期。

  • FS 依赖性:富余量将显示从前置的结束日期到后置任务的开始日期。

  • FF 依赖性:富余量将显示从前置的结束日期到后置任务的结束日期。


    • Related Articles

    • 关键路径

      什么是关键路径? 关键路径是 Zoho Projects 中最长的活动序列。这些活动必须按时完成,才能确保项目顺利进行。项目经理可以使用关键路径来识别关键任务并合理分配资源。 如何查看关键任务? Zoho Projects 为您提供甘特图上关键任务的可视化呈现。 要查看关键任务,您需要: 创建任务 设置工期 建立任务依赖关系。 如何设置任务依赖关系? 任务依赖关系有助于将任务关联在一起并确定工作顺序。依赖关系可以通过以下方式设置: 将鼠标指针从一个任务拖动到另一个任务。 ...
    • 甘特图介绍

      甘特图视图 甘特图分为里程碑图和时序图,点击项目的“甘特图与报表”,在界面左上方选择“甘特图”即可 里程碑图:里程碑图展示了里程碑,任务列表,任务等多个层级。红色表示里程碑,灰色表示人物列表,蓝色表示任务,任务的顺序和在任务界面中的顺序一致,修改顺序需在任务界面进行修改。 时序图:时序图中的任务是按照任务的开始时间进行排序,任务和子任务以蓝色的水平甘特条来表示。这个视图可以更加清晰地看到任务的顺序以及完成情况。时序图中任务的顺序是固定的。 修改水平条颜色 ...
    • 任务甘特图视图

      甘特图是时间线上活动的直观表示。这允许项目经理概览任务并帮助了解要遵循的顺序。它还帮助用户了解各种任务之间的依赖关系。 在 Zoho Projects 任务甘特图视图中,您可以在左侧查看任务列表和任务,在右侧查看显示实际时间表的相应栏。在甘特图中,您可以直观地了解任务时间表,包括有关任务进度、任务所有者、任务状态和其他任务相关数据的详细信息。 举例 ...
